陕煤信电:百万机组1号锅炉受热面首件吊装顺利完成
发布时间:2025-09-08     作者:孟凡星     访问量:58

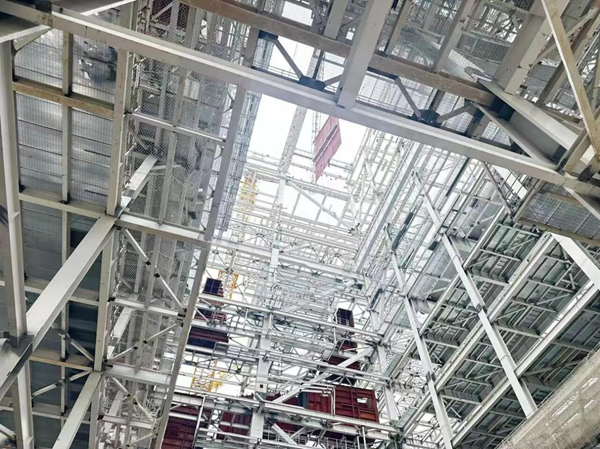

9月3日,陕煤信电2×1000MW高效超超临界机组工程项目1号锅炉首钩水冷壁组件顺利完成吊装并精准就位,标志着1号锅炉受热面安装工作全面启动。


本次吊装部件为1号锅炉上部右侧水冷壁组件,由14屏拼接构成,在地面预先完成组合拼装。该组件高17.537米、宽17.982米,重达48.138吨,包含355道焊口。

为确保吊装作业安全高效推进,项目部组织施工单位提前编制了专项吊装施工方案,全面检查起重机械及吊装设备,并对作业人员进行了细致的安全技术交底。同时,从焊接质量管控、吊装安全防护等多方面进行周密部署,确保组件吊装安全可靠。吊装前,项目部联合监理单位对组件状态和吊装条件进行复查,并安排安全、技术及监理人员全程监督,保障吊装过程有序、高效、可控。

自锅炉受热面地面组合工作启动以来,项目部与监理单位共同对施工计划和质量控制进行了系统策划和严格组织,实施从焊工资质审核、焊接过程监控到射线检测的全流程管理。此外,项目部还专门安排人员驻守设备供应厂家,全力协调设备催交工作,根据到货计划科学组织施工,保障现场连续作业需求。

此次锅炉受热面组件提前近一个月完成吊装,刷新了项目里程碑进度,为后续锅炉水压试验节点的顺利实现奠定了坚实基础。(孟凡星)
