“空冷风机叶片安装到位,电机外壳完好,标识牌齐全;但电缆槽盒未恢复,电缆裸漏,必须将电缆槽盒恢复后二次验收!”近日,在1号机组A修现场,运行人员在验收空冷岛工作时,对检修单位提出明确整改要求。自1号机组A修启动以来,陕煤运电始终将“设备验收”作为关键环节,以“零偏差、零疏漏”为标准,为机组修后安全稳定运行筑牢“第一道防线”。

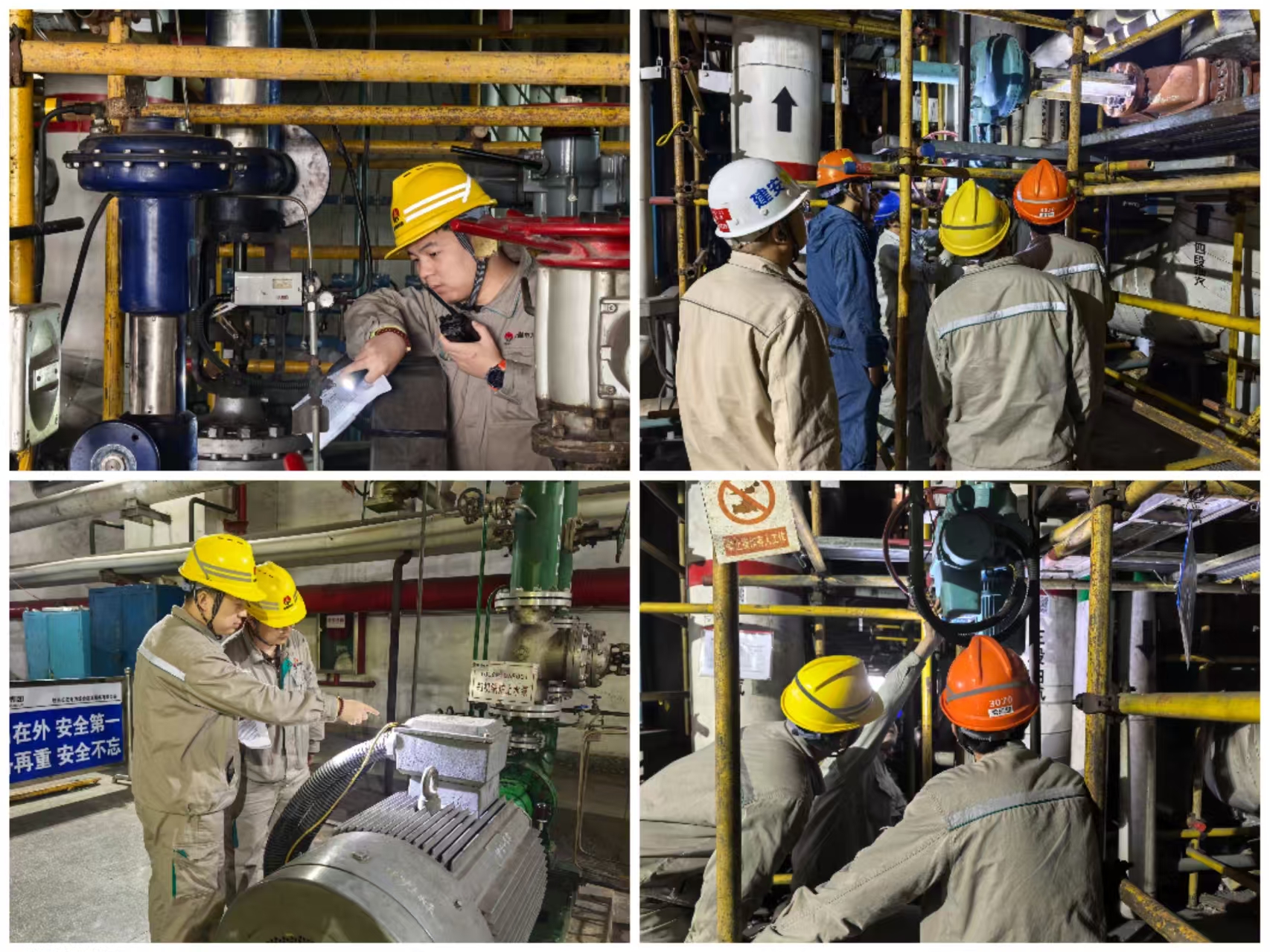

此次1号机组A修涉及汽轮机、锅炉、发电机等770余项检修任务,为确保验收工作精准落地,陕煤运电提前制定了“检修单位-点检员-监理-运行”四级验收体系,针对不同设备特性制定“一设备一验收清单”——从关键部件的尺寸精度、材质性能,到设备的运行参数、安全防护装置,均明确量化指标和检测方法,杜绝“凭经验判断”“模糊验收”。验收过程中,验收人员采取“全流程跟踪、多维度核验”模式,将验收环节嵌入检修全链条。在“解体验收”阶段,对拆检后的部件逐一核对型号、检查磨损情况,如锅炉受热面管子,需通过射线探伤检测壁厚减薄量,确保无腐蚀、无裂纹;在“组装验收”阶段,对照图纸逐项核对装配精度,如闭式水泵与电机联轴器组装找中心,径向偏差需小于0.05mm,偏差过大会导致设备运转时振动增大,磨损轴承;在“试运验收”阶段,连续2小时跟踪设备空载运行数据,重点监测振动值、温度、压力等关键参数,确保设备运行安全稳定。“A修是机组‘全面体检’后的‘精准治疗’,验收环节多一分严格,机组运行就多一分保障。”生产运行部主任王鹏表示。
截至目前,1号机组A修工作已完成531项,验收累计发现并整改偏差问题15项,整改完成率100%。随着1号机组A修进入设备回装与分系统试运阶段,严格的验收标准仍在持续落实。下一步,各级验收人员将聚焦机组整体启动前的“最终验收”,对系统联动、保护定值、应急操作等进行全面核验,确保机组一次启动成功,为后续满负荷发电奠定坚实基础。(张忠豪)
