长安益电:战高温保接卸 攻坚克难显担当
发布时间:2025-07-17     作者:王锡强     访问量:14
七月骄阳似火。长安益阳发电有限公司码头接卸攻坚战比酷暑更显“火热”,与时间赛跑、同高温较量,打响了一场燃料保供突击战。

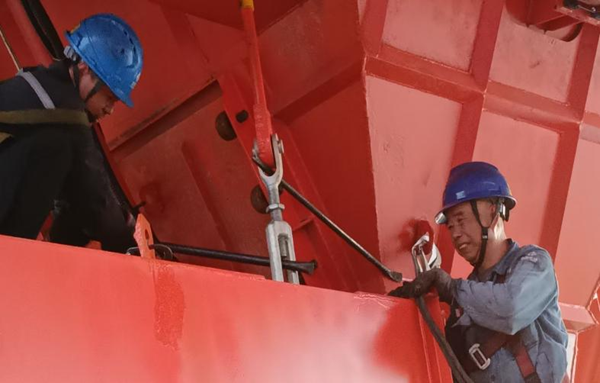

20小时攻坚,临时料斗破解难题。随着迎峰度夏期间用煤量持续攀升,因卸船机抓斗为汽车装车的传统模式,不能满足接卸煤需求,该公司组织燃料部相关人员召开紧急会议,敲定在码头皮带机头部转运站加装临时接料斗的技术方案。燃料技术人员迅速投入绘图设计,全力推进方案落地;检修班组同步行动,一边细化下料清单,一边勘察现场制定安装路线。施工实行“轮班不停工”机制,设计优化、材料切割、现场吊装无缝衔接。将原计划3天完成的工期压缩至20小时圆满完成,大幅提升了码头装卸效率,有效缓解了燃料供应状况。

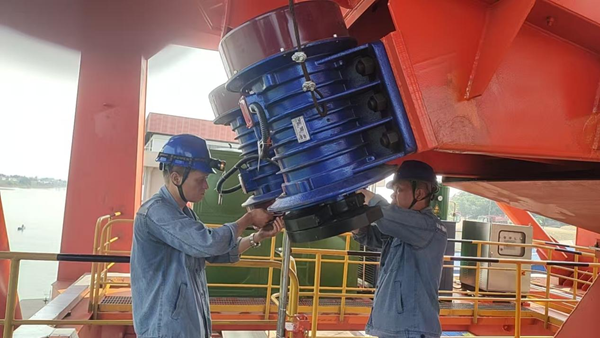

6小时排障,攻克给煤机“肠梗阻”。码头卸船机的振动给煤机突发下料不畅,一旦处置不及时,极易造成大量煤料撒落,情况十分紧急。该公司燃料部技术人员迅速赶赴现场,深入分析问题根源,制定科学方案。通过调节前后拉杆来调整振动给料斗的倾斜角度,在振动斗两则加装橡胶挡煤板来防止煤外溢,调整振动电机偏心块来提高振动斗的出力,开展设备改造。经过近6小时连续攻坚,问题彻底解决,确保了接卸工作持续稳定运行,全力筑牢燃料供应防线,为迎峰度夏期间能源稳定供应提供了坚实支撑。(王锡强)
