长安益电3号机组A修后并网一次成功
发布时间:2025-06-17     作者:刘玉芹     访问量:54


6月13日17时20分,长安益阳发电有限公司3号机组A修后并网一次成功,机组运行参数稳定,系统与设备运转良好,标志着此次A修任务圆满完成,为机组安全长周期稳定运行提供有力保障。

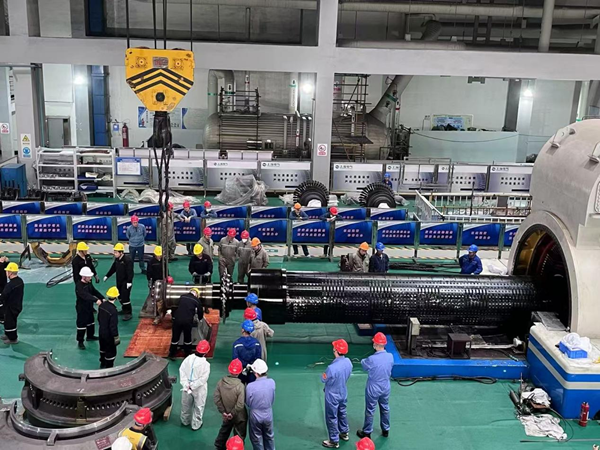

   协同作战高效完成检修任务。3号机组A修历时73天,较计划提前2天完成。机、炉、电、热四大主专业协同作战,完成161大项、1199小项标准检修任务。重点实施3号汽轮机通流改造、3号炉受热面及屏式过热器换管、发变组保护与励磁控制系统升级等技改项目,同步实施炉壁温测点增设、电除尘高频电源更换等技改工程,全面提升机组运行性能与安全水平,为即将到来的迎峰度夏实现满发稳发筑牢坚实根基。

   精细管控, 全程严控检修质量为确保检修工作高效推进,该公司通过“全流程、全链条”精细化管理模式,提前组织专题会议,系统开展设备状态评估,编制《3号机组A修管理手册》,科学制定进度表与项目清单。检修过程中,严格执行“两票三制”,定期召开协调会、质量会,强化高风险作业管控精准把控进度、安全和质量;试运阶段成立专项小组,细化责任分工,有序完成空气动力场试验、水压试验等119个试运项目,为机组并网提供可靠保障。

   党建赋能全力激发攻坚活力此次检修中,该公司深化“双融双创”,组建4支党员突击队、2支青年突击队、1支巾帼服务队及6支“揭榜挂帅”党员先锋队,将3号机组A修现场打造为党建实践阵地。党员突击队攻克汽轮机通流改造汽封间隙调整等技术难题,“揭榜挂帅”党员先锋队推动电除尘高频电源智能化改造落地,青年突击队、巾帼服务队全力配合,从设备检修到后勤保障全程跟进。通过“争先锋 做表率 齐攻关 战A修”活动,形成“关键环节党员盯、核心技术党员攻、急难任务党员扛”的生动局面,让党旗在大修一线高高飘扬。刘玉芹
