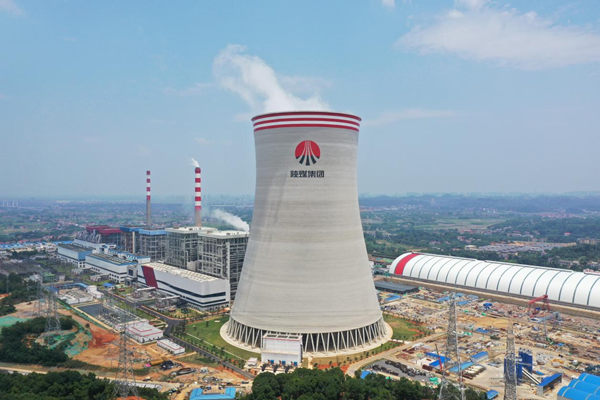

碧空之下,资江水畔,一座镌刻着“陕煤集团”标识的冷却塔在益阳市西郊拔地而起,以崭新的姿态成为银城新地标。该冷却塔凭借242.4米的高度,182.78米的零米直径,22500平方米的淋水冷却面积,一举刷新世界纪录,成为百万级发电机组首个采用“两机一塔”设计的标志性工程。
从方案的反复论证到图纸的精心绘制,从技术难题的攻坚克难到创新实践的不断探索,长安益电建设者们笃守超越自我、勇攀高峰的精神,将“世界第一”的设计蓝图一步一步转化为令人瞩目的现实图景,在电力工程建设领域留下了浓墨重彩的一笔。
设计破局:无例可循的“两机一塔”

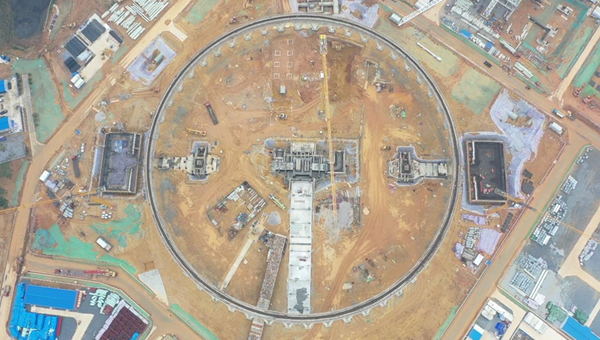

面对本项目场地限制难题,项目团队在资江畔的自然禀赋中找到了破局密钥——根据本地气候温和、地震烈度低、风阻系数低、地质结构稳定等自然条件,创新性采用“两机一塔”方案来节省用地。该方案在全球百万机组中尚无应用先例,也无成熟经验可循,这代表着挑战,也代表着未知。
“设计是效益的第一道护城河,我们在方案选择上非常谨慎,要在保证安全的前提下,用‘赚钱’的思维去‘花钱’,用最小的投资换取最大的收益。”三期技术部负责人陈浪飞阐述创新内核。为验证这一颠覆传统的方案,项目团队组织全国冷却塔建设领域专家对此方案展开研讨论证,同时委托湖南大学风洞试验室开展风洞实验、中国水利水电科学研究院开展特大型高位收水冷却塔热力性能数模研究,通过模拟真实环境下的复杂气象条件,对冷却塔的结构性能进行全方位测试。经过反复论证,在顶尖团队专家的智慧加持下,这一全球首创方案终于突破理论边界,逐步化作可落地的施工蓝图。
技经数据显示,与一机一塔相比,该方案直接节约基建投资1200万;与一机一塔相比,年运行费用可降低1100万,节省建设用地37600平方米,为建设场地受限场景提供了“空间经济学”的标杆范式。
云端细作:织密百米高空安全网

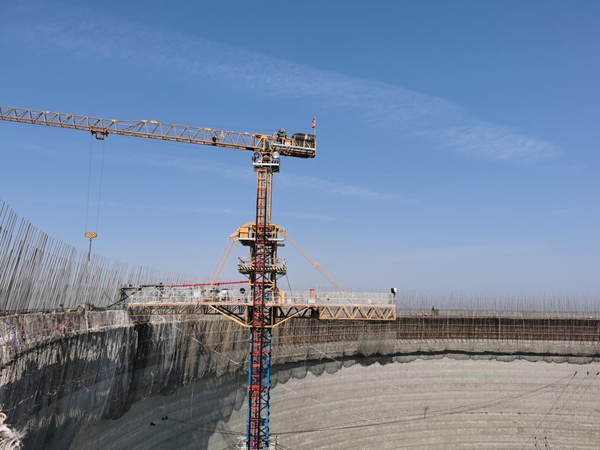

在冷却塔建设的垂直战场上,翻模施工如同一场争分夺秒的“高空接力赛”。当城市隐入夜色,塔体上依旧灯火如昼——施工人员24小时连续作业,在下层混凝土达到强度后,操控下层模板完成精密迁徙。这是对工程精度的考验,也是对安全管控的挑战。
“混凝土强度就是施工生命线。”土建专工王进良指着现场实验室解释道,“我们把实验室直接搬进建设现场,取混凝土‘同条件试块’作为参照物,确保其抗压强度试验合格后,才能进行下一层翻模。”
当施工高度突破百米,“空中战场”的安全管理进入特级戒备状态。三期安健环部主任韩毅介绍道:“塔体周边30米划定为警戒区,所有翻模作业调整至夜间进行,既减少了对地面施工的干扰,也便于集中管控。”项目团队制定执行翻模期间的安全管控措施和塔上作业防火管理规定,在各主干道设置警示标识,24小时专人值守,连一颗螺栓的坠落风险都被纳入防控体系。
三期安健环部安排专人对冷却塔进行地毯式检查,检查跑道板平整度、工器具装箱固定情况、杂物清理情况、安全兜网固定及破损情况,始终坚持安全员与作业人员“同进同出、同上同下”,从登上施工升降机到撤离作业面全程保持监护,让安全渗透到每个作业环节。
“头一次上塔检查时,风把安全帽吹得直晃,腿肚子止不住打颤。”安全专工廖美平指着塔体作业面笑言:“现在敢站在作业平台边缘看日出了——但越是熟悉环境,越得把安全带扣得更紧。”
智造攻坚:巧破施工“拦路虎”
工期紧如战鼓催,质量重若千钧压。如何在严守品质红线的同时冲刺进度大关,成为横亘在长安益电建设者们面前的“拦路虎”。
长安益电项目全球首次在百万机组冷却塔中应用基础V型支撑钢管柱,以“工厂化加工+现场组拼”的模式,颠覆了满堂脚手架、钢筋绑扎等传统工序,在保证质量的同时,大大加快了施工进度。

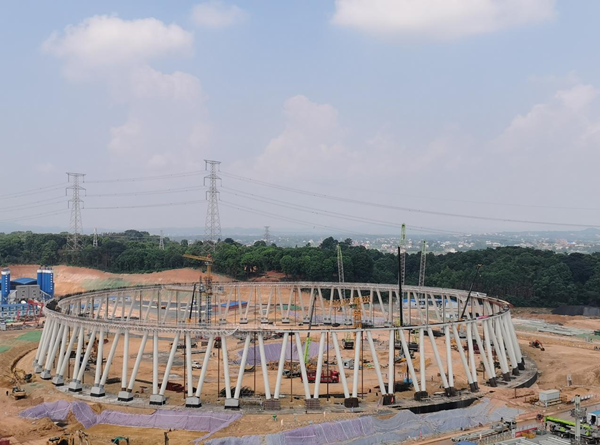

这些V形柱规格庞大,单根直径为1.3米,长度达到22.5米,一榀结构由两根单体钢柱与一段连接它们的环梁组合而成,单榀总重量达31.18吨。其体量之巨、重心之特殊,对吊装设备的稳定性、操作的精准度以及现场各环节的配合都提出了严苛要求,施工难度大。
项目团队牵头组织施工单位、设计院、监理单位技术人员驻扎现场,采用全站仪捕捉柱体垂直度偏差,当某根钢柱吊装至定位位置时,监测系统显示东偏20毫米,土建负责人立即通过对讲机指挥吊车微调液压支腿,误差最终控制在5毫米内,确保钢V柱与环梁一次合拢成功。
这座“世界第一塔”,完成基础部分的V型支撑钢管柱的吊装到合拢仅用28天,管内混凝土浇筑6天收官;节约脚手架3100吨,减少劳动力2400工日,成功破解传统施工中“工期长、劳力多、风险高、耗材大”的行业顽疾,提供了“高效、安全、环保”的建设范本。
同心筑梦:锻造实战生力军
在项目建设过程中,怎样建立一支敢想敢拼、善打硬仗的一线攻坚团队?如何探索一套高效的项目管理模式?这是摆在所有项目管理者面前的核心课题。走进冷却塔项目建设现场,随处可见技术骨干指导施工的身影与青年职工跟学施工技术的场景。
“施工过程中总会遇到意料之外的状况。” 三期工程部新员工刘慧琳回忆道,“冷却塔地质勘测报告明确标注为干燥地层,但开挖至设计标高时突现地下水,水流顺着土壤裂隙不断上涌。师傅带着我连夜实测数据,第一时间反馈给设计院。” 这场突发“遭遇战”让她深刻体会到:作为甲方,需为乙方施工创造最优条件——乙方作业越顺畅,项目推进越高效。从统筹施工进度到破解现场难题,她在实战中完成了从理论到实践的蜕变。
长安益电与各参建单位携手共建“竞赛+关怀”模式,以“劳动竞赛”“技术比武”点燃建设热情,掀起比学赶超的攻坚热潮;用“夏日送清凉”“节日慰问”等文化活动传递温暖,让人文关怀浸润建设一线,激活了团队战斗力,更凝聚起协同攻坚的向心力。
“干一项工程、树一座标杆、练一支铁军、育一批人才。” 项目总负责人易宏东说,“唯有深度融入项目实践,在摸爬滚打中锤炼本领,才能实现个人与企业的共同成长,为公司发展注入持续动能。”如今,这支在实战中淬火成钢的团队,正以“越是艰险越向前”的魄力,在项目建设的征程上书写着属于新时代建设者的奋斗答卷。

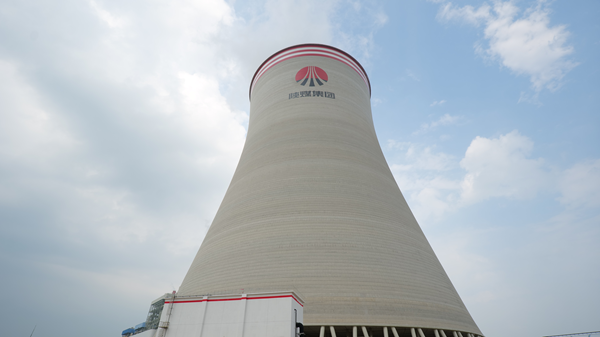

2024年5月31日,“世界第一塔”在历经447天的攻坚后成功封顶。时光荏苒,一年后的今天,长安益电三期2×100万千瓦扩能升级项目已实现全面投产。在这里,数以亿计的低碳清洁电能源源不断奔向远方,创造着巨大的价值。当雪白的蒸汽在天幕拉开旗帜,这座冷却塔静静地矗立着,宛如一座无言的丰碑,坚实地记录着建设者们面对困境的智慧、精雕细琢的执着、协同攻坚的温情,见证了建设者们在挑战面前的不懈奋斗与不断突破——若以众智上层楼,不问天宫高几重。(龙思辰 刘慧琳 黄超)
