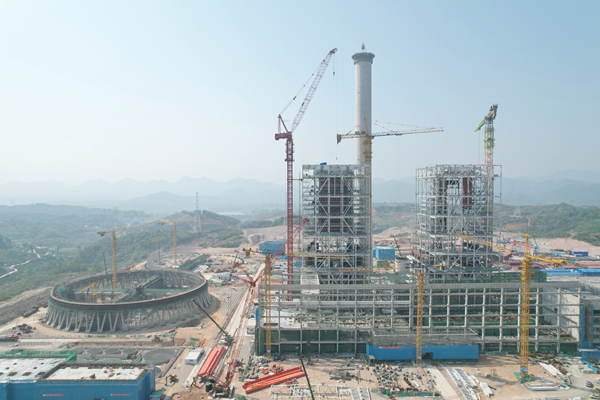

当前,陕煤石门2×66万千瓦扩能升级改造项目已进入设备安装阶段,建设现场塔吊林立、机械轰鸣、车辆穿梭,2000余名项目建设人员干劲“满格”,以“起步即冲刺”的状态,奋力跑出项目建设“加速度”。

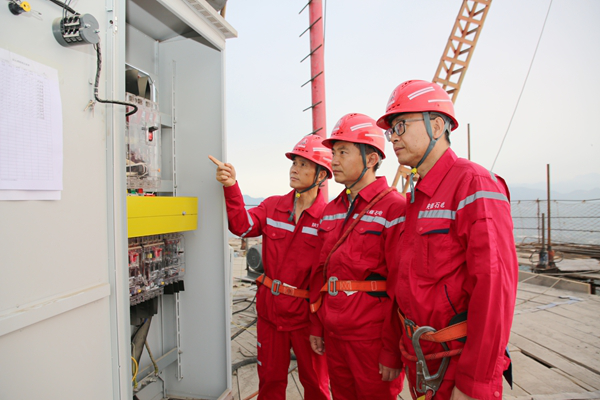

建立健全业主、监理、参建单位“三位一体”安全监管体系,以“现场封闭式网格化管理+安全智慧管控平台+专班化高风险作业管控”高效模式,实现对工地施工情况的实时监控,达成“人防、物防、技防”的深度协同联动。自开工以来,累计开展安全环保检查172次,整改排查问题3477项,保持着“零事故、零伤亡、零火险、零职业病、零环保事件、零水保事件”的稳定局面。
锚定机组达标投产核心目标不动摇,细致分解工作任务,以周保月、以月保年。刚性执行里程碑节点计划,以日调度、周协调、月总结、季点评,全方位强化施工组织。专人专班跟进重点设备物资的催发催交,满足现场连续施工要求。开展“劳动竞赛”“进度比赛”“流动红旗”等行动,加大日进度和重要节点考核力度,调动项目人员协同推进项目的积极性。项目开工以来,一级计划、形象节点均按期完成。
贯彻“全过程优化设计”理念,多次与设计院、厂家开展技术交流,及时制定优化措施。搭建“业主统筹、监理监督、施工自控”三级管控架构,实施标段负责人网格化管理,建立预控手册、验收台账以及整改台账,层层压实责任,形成严密的责任矩阵。项目建设进程中,严格把控每个阶段、每道工序的质量关,强化过程质量管控,推行“样板”施工。目前已完成分部分项工程验收683项、隐蔽工程验收1442项,整改完成率达到100%。
坚持用“赚钱”思维去“花钱”,强化对概算编制、预算执行、结算审核、支付审批等资金管理全流程的监管力度。在招标环节,深入开展市场调研,广泛引入竞争机制,并严格执行集团“一方案一申请一审批”制度,从源头上把控概算风险,在过程中不断压减成本。目前,已完成招标项目152个,已签订合同273个,设备材料费较概算节省5000余万元。
当前,项目持续刷新“进度条”,两台锅炉受热面相继开始吊装、6号锅炉钢架吊装完成、隧道贯通、烟囱提前20天封顶,为年底5号机组年内点火启动、6号机组锅炉吹管目标奠定坚实基础。(王诗强 聂冬梅)
