发布时间:2025-04-18     作者:郑盼 赵祎     访问量:394
“主变吊罩工作即将进行,今天的天气非常好,环境条件适宜,要做好以下安全风险防范……” 4月17日上午8点,陕煤略电公司330kV升压站内,主变检修组工作组负责人正在进行6号主变吊罩开工前的安全技术交底。
主变是变电站核心设备,是连接发电机与电网的关键变电设备,直接关系到电能的传输上网。该公司6号主变已运行18年,依据“二十五项反措”第12章“防止大型变压器和互感器损坏事故的重点要求”,和《电力变压器检修导则》吊罩检修周期不得超过20年的要求,在本次A修中开展各项变压器吊罩等检修维护任务,并结合变压器大修进行滤油、脱氢,消除主变单氢值高的问题。

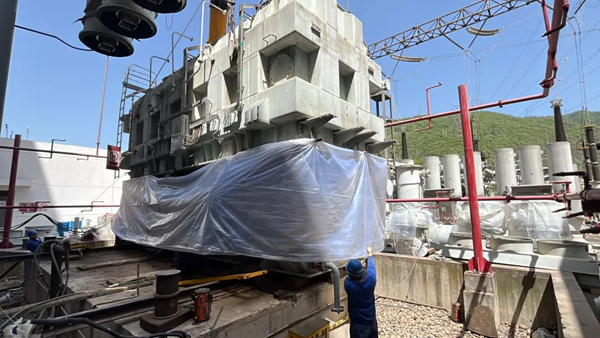

经过铺设场地,吊车进场调整角度、调整配重,主变本体吊绳安装等一系列准备工作,主变吊罩正式开始。在吊车牵引下挂钩缓慢、平稳升起,变压器的外罩四角人员拉牵着绳索控制水平移动,随时根据起吊指挥人的要求不断调整,直至变压器吊罩完成。在现场施工人员的配合下,13点40分,重达28吨的变压器罩稳稳的升起到预定位置,主变内部的“庐山真面目”终于出现在大家面前。
随后,检修人员进入内部对主变铁芯、夹件、高低压侧引线,隔板等逐一进行了检查,对内部的绝缘螺栓进行全面紧固。检修工作结束后将变压器罩落回原位,恢复所有变压器顶端及四周附件的安装,为后续试验等工作提供可靠条件。(郑盼/文 赵祎/摄)
