4号机组C级检修圆满收官
3号机组A级检修号角嘹亮
全体参修人员继续团结协作、砥砺前行
用奋斗擦亮安全底色
用拼搏谱写实干赞歌
全力以赴攻坚机组A修安全战、质量战!
A修动员会
3月28日,公司召开3号机组A修动员会,并举行2025年首批党员突击队、青年突击队、巾帼服务队、“揭榜挂帅”党员先锋队授旗仪式。
A修目标
序号 | 检修目标 |
一 | 工期目标 |
1 | 计划3月31日开工,工期75天。 |
二 | 安全目标 |
1 | 不发生人身轻伤及以上事故; |
2 | 不发生设备损坏事故; |
3 | 不发生检修现场一般火灾事故; |
4 | 不发生人员责任的恶性违章事件; |
5 | 杜绝无票作业; |
6 | 工作票、操作票合格率达到100%; |
7 | 安全检查发现问题整改计划完成率达到100%。 |
三 | 检修管理目标 |
1 | 检修重大特殊项目完成率100%,资金使用控制在预算范围内; |
2 | 检修试验计划完成率100%; |
3 | 技术监督项目计划完成率100%; |
4 | 机组缺陷消除计划完成率100%; |
5 | 检修试验分部试运成功率100%; |
6 | 锅炉点火一次成功; |
7 | 机组检修后连续180天以上无非计划停运; |
8 | 设备修后180天内无影响机组出力及以上的缺陷; |
9 | H点一次验收合格率≥98%; |
10 | 焊口一次检验合格率≥96%; |
11 | 电气、热工仪表检验合格率100%; |
12 | 修后无影响机组正常运行方式和正常运行参数的设备缺陷,无主辅设备及其系统的安全隐患; |
13 | 加强检修的技术、质量管理、安全管理,实行标准化检修,不发生因检修质量事故和安全措施不完善、安全管理不力造成的安全事故。 |
A修就绪

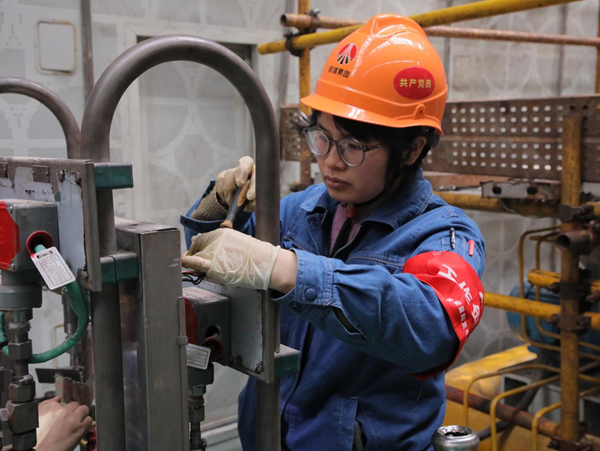

现场铺垫隔离已就位
检修项目计划已就位

检修备品备件已到位
A修承诺书

检修部王勇朋:我将在求精、抓细上下功夫,将工作做到心中有数、胸中有谱,在发变组保护改造项目中,统筹推进施工进度与质量管控,确保项目安全、优质、高效按期完成。

发电部杨志强:我将在本次3号机组A修期间,认真执行相关设备停运、停送电、设备隔离等操作,保障检修工作顺利推进。

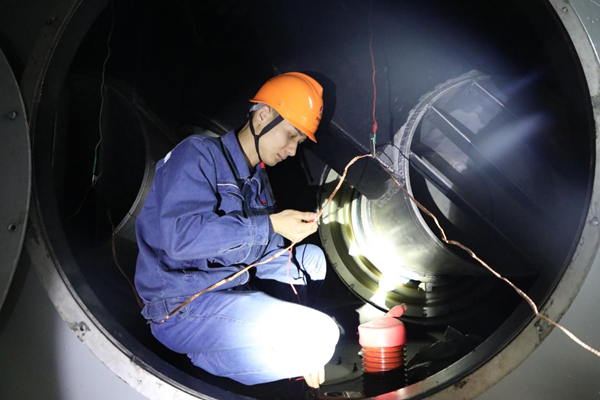

检修部谢欢:3号机A修的战鼓已然敲响,作为一名热控人员,我将秉承严谨细致的工作态度,精准校验,按时回装机侧热工仪表,为机组下阶段长周期稳定运行护航!

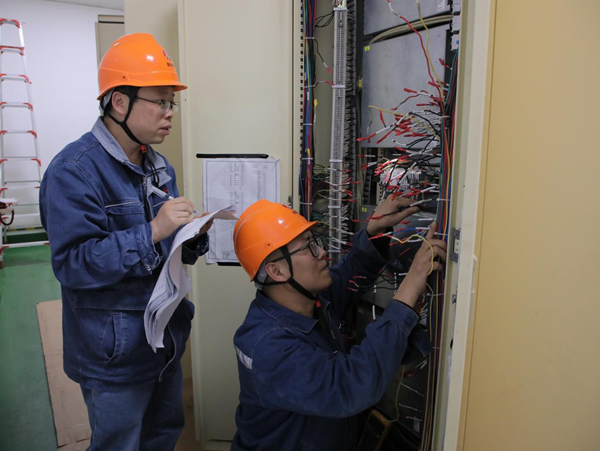

检修部李佳:3号机组A修序幕已拉开,我将严格控制每一个细节、每一个节点,以认真、细实的工作作风,将保质保量完成本次A修改造任务和校验任务,为机组可靠安全运行、迎峰度夏筑牢安全基石!
安环部刘云飞:我将对检修区域的安全、警示标识、现场文明生产、环保、消防进行监督,以作业风险管控为着力点,坚持安全隐患即查即改,及时制止、有效纠正不安全行为,为大修作业安全保驾护航!(刘玉芹)
