陕煤运电:1号机组“冷端优化”项目主体结构完成首次混凝土浇筑
发布时间:2025-02-26     作者:张强     访问量:484

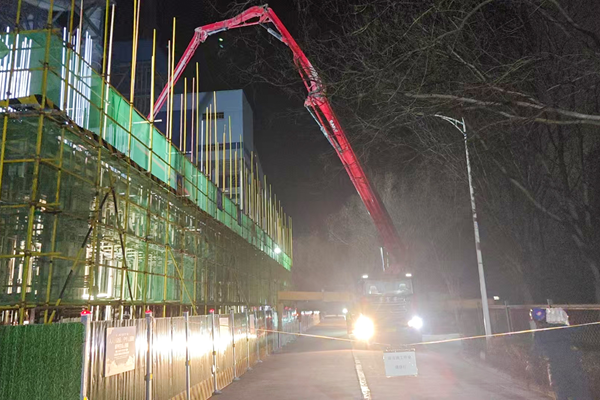

2月25日凌晨,随着最后1方混凝土缓缓注入模板,陕煤运电1号机组“冷端优化”项目首层框架结构浇筑任务圆满完成。此次浇筑历时近15小时,共浇筑混凝土400余立方米,标志着这一重大技改项目正式迈入主体结构施工阶段。


陕煤运电1号机组“冷端优化”项目是该公司实施燃煤机组“三改联动”项目的关键一环,项目投运后,能够实现机组背压降低3kpa,年可节约标煤超5000吨,减排二氧化碳约1.3万吨,经济效益与环保效益显著。

该项目首层框架结构是整体系统的核心支撑平台,其浇筑质量直接关系后续设备安装精度。为确保施工高效推进,陕煤运电提前组织技术交底,优化施工方案,调配2台吊车同步作业,并安排60余人自年后复工开始加班加点,管理人员轮流值守,从脚手架搭设、钢筋绑扎到模板加固,从坍落度检测到标高复核,各环节全程受控。经过10多天的高强度奋战,最终于25日凌晨顺利完成一层主体浇筑任务。

此次关键节点的突破,为陕煤运电按期完成项目建设注入了强劲动能。目前,该公司正紧锣密鼓开展养护监测及上部结构钢筋预制工作,全体建设者以"开年即冲刺"的姿态,全力奏响大干快干奋进曲。(张强)
